第一节 常用继电器和保护的选择
一、继电保护的任务、要求及继电器的类别
一)继电保护的任务
自动迅速地将故障设备从电力系统中切除出去,或及是针对各种不正常的运行状态发出信号。
二)对继电保护的要求
1、选择性;
2、快速性;

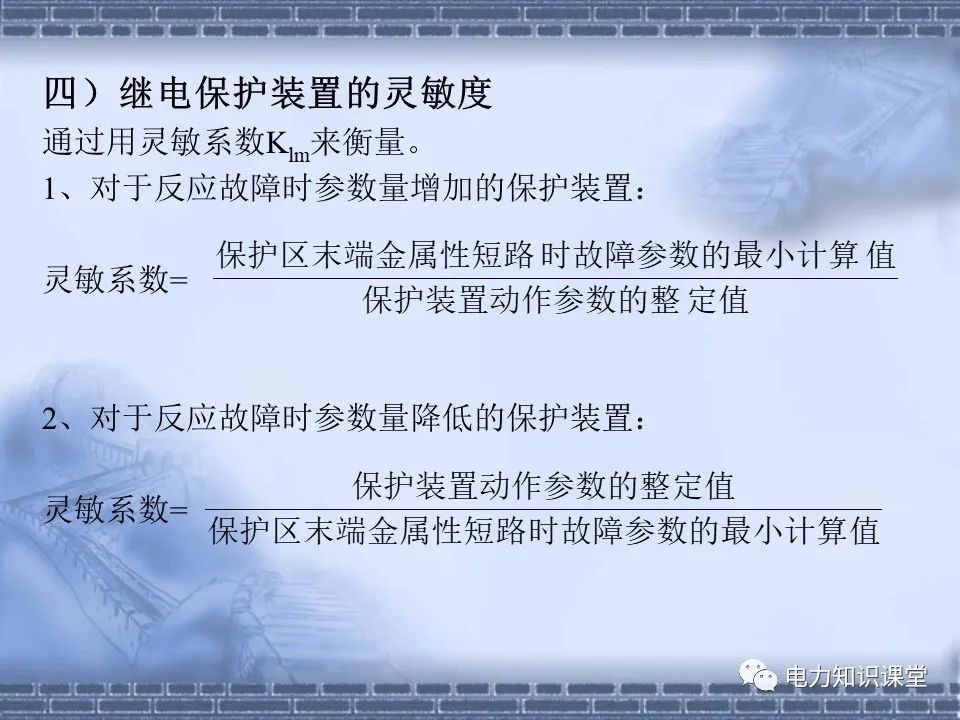

3、灵敏性;
4、可靠性;

三)GL系列感应型过电流继电器(略)
四)电磁型时间继电器
作用:在继电保护装置中建立所需要的时限。
五)电磁中间继电器
作用:在继电保护装置中用来增加触点数量和触点容量。
六)电磁型信号继电器

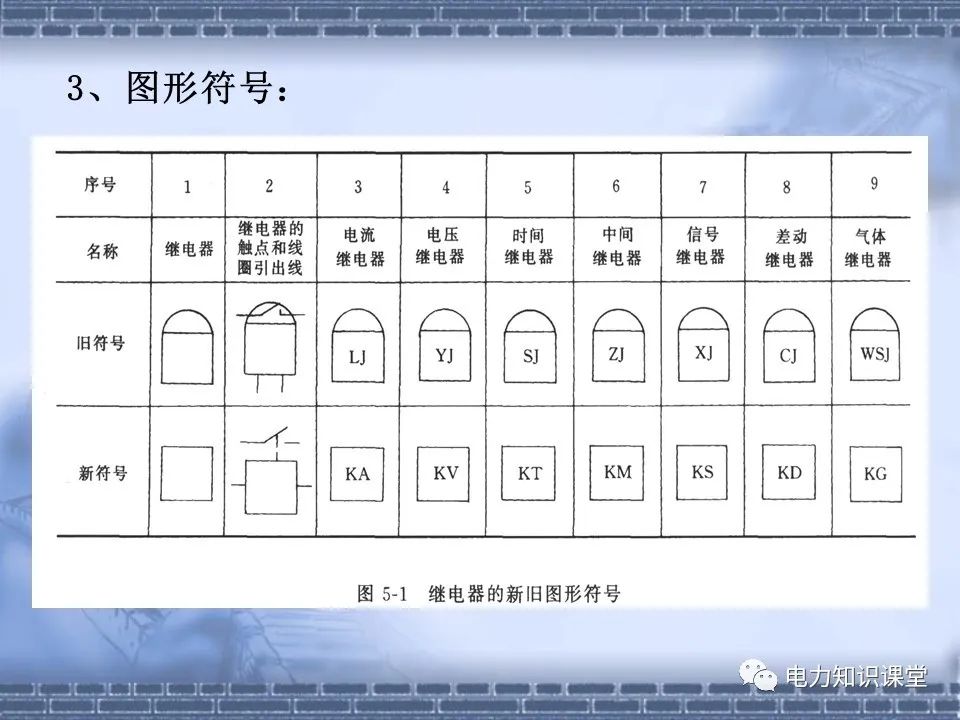

作用:用来发出整套保护装置或者保护装置中某一回路的动作信号。

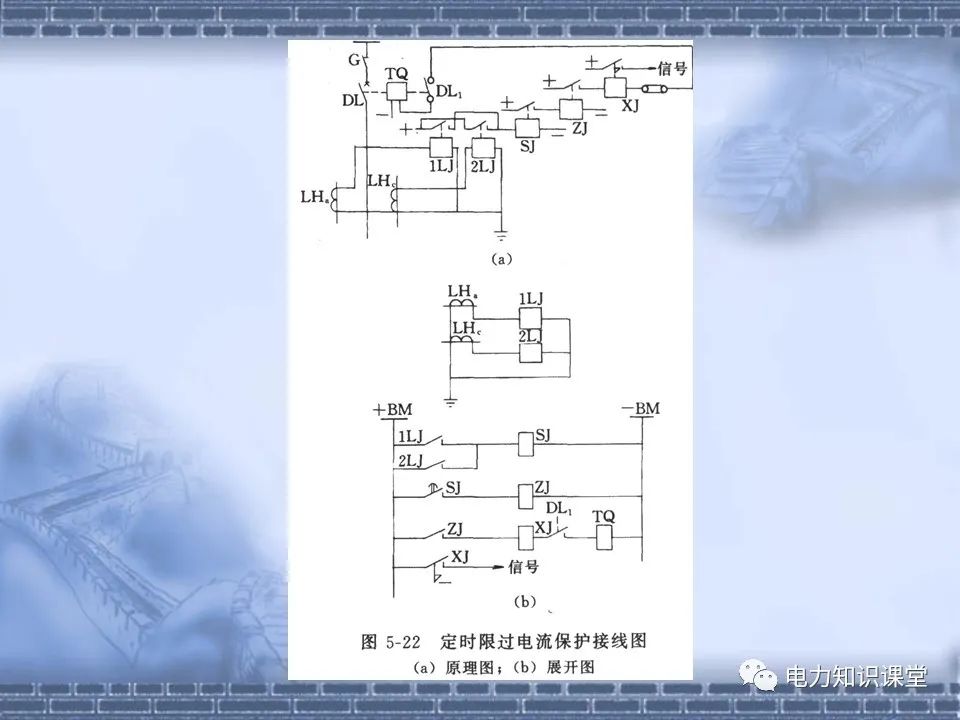

2、短路绕组的作用:
在具有非周期分量电流时,继电器的动作电流就大为增加,从而提高了躲避励磁涌流和外部短路时暂态不平衡电流的性能。

三)自动重合闸继电器
1、动作原理
2、几个元件的作用:
电容器C用于保证重合闸装置只动作一次;

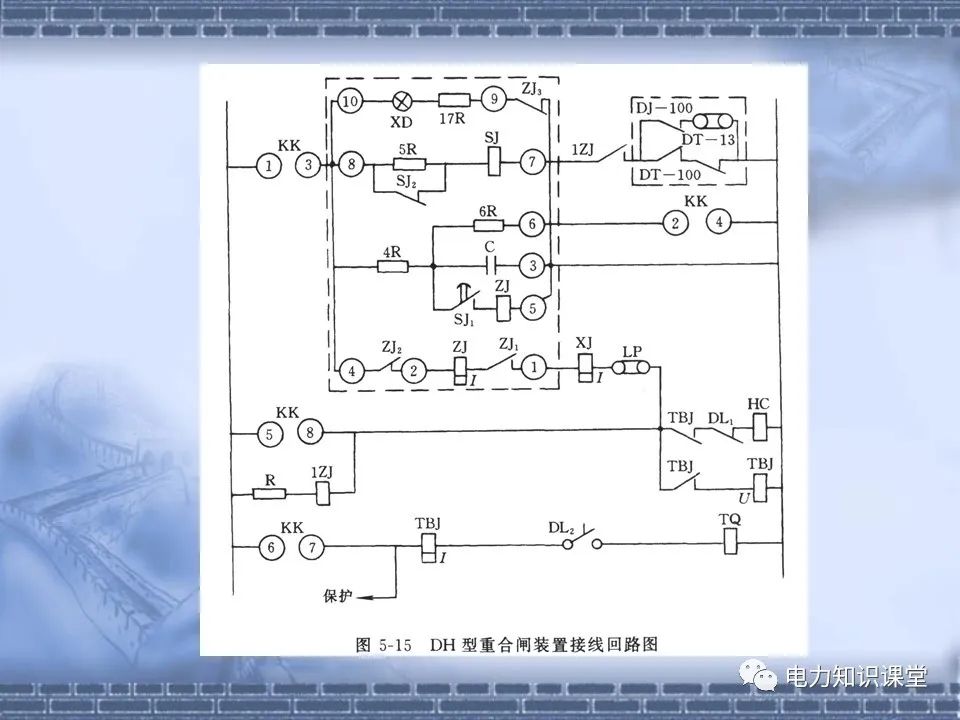

充电电阻4R用于限制电容器C的充电速度,防止一次重合闸不成功时而发生多次重合,放电电阻6R为重合闸时(如手动合开关),电容器可通过6R来放电。

该资料已在星球更新,会员可扫码直接下载

该资料已在星球更新,会员可扫码直接下载

4、模数转换器(A/D转换器或称ADC)

一)模拟量输入系统(数据采集系统)
1、电压形成回路
微机保护通常要求输入信号为±5V或±10V,必须将TA、TV输出的高电压大电流进行变换,即采用中间变换器。
2、采样保持(S/H)电路
作用:在一极短的时间内,测量模拟输入量在该时刻的瞬时值,并在模拟——数字转换器进行转换的期间内保持其输出不变。
3、模拟量多路转换开关(MPX)
由于模数转换器昂贵,不是每个模拟量输入通道设一个A/D,而是公用一个,中间经MPX切换轮流由公用的A/D转换成数字量输入微机。

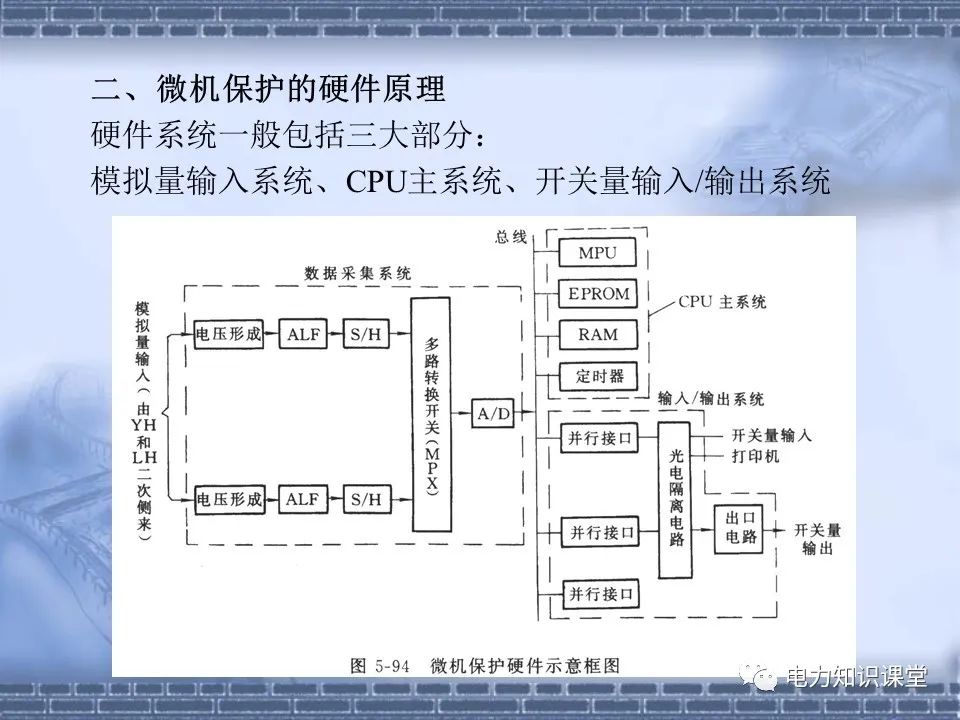

电力系统中心电流、电压信号均为模拟量,因此必须采用A/D将连续的模拟量变为离散的数字量,才能输入微机。
二)开关量输入及输出回路
1、开关量输入回路
对微机保护装置的开关量输入,即接点状态的输入可分为两大类:
1)安装在装置面板上的接点:(如调试时用或检查装置用的键盘接点)
2)从装置外部经过端于排引入装置的接点:(如运行中切换的各种压板、转换开关)
2、开关量输出回路
开关量输出主要包括保护的跳闸出口以及本地和中安信号等。一般采用并行接口的输出口来控制有接点继电器的方法,为提高抗干扰能力,也经过一级光电隔离。
