导读:增量配电试点项目落地前需要开展的工作流程划分图-到目前为止国家发改委已经批复了三批共292个增量配电改革试点项目。为了指导这些试点项目尽快落地,国家发改委、国家能源局出...

到目前为止国家发改委已经批复了三批共292个增量配电改革试点项目。为了指导这些试点项目尽快落地,国家发改委、国家能源局出台了大量的政策和文件,一些省区的发改和能源部门也出台了相应的实施细则。

我们梳理了现有的政策文件,结合我们在多个项目中的实践探索,对增量配电试点项目落地(能正式开展配电业务运营)前需要开展的工作按责任主体进行了划分,形成了下面的流程图(点击图片可以查看大图):

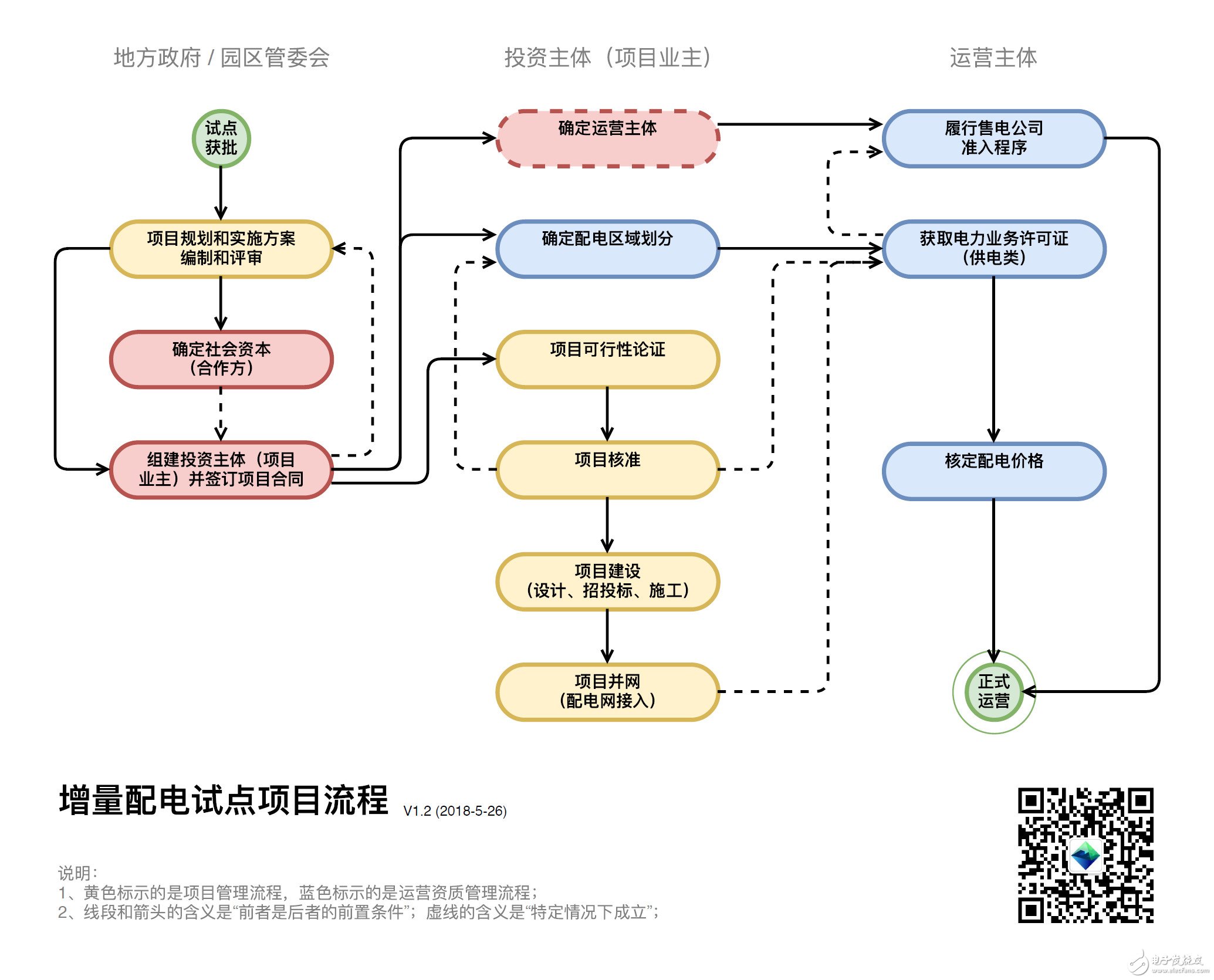

增量配电试点项目落地前需要开展的工作流程划分图

为了篇幅和清晰起见,在上面的流程图中,我们只列出了最主要的工作,也没有细化所列出的工作的内部流程。

要特别说明的是,本流程针对的是地方政府或园区主导的增量配电试点项目(这类项目占目前试点项目数量的绝大多数)。企业利用自有配电资产开展增量配电业务的流程会有所不同。
